空调水系统的安装方法

水泵安装方法

浏览数:4
文章附图

水泵安装:

1、工艺流程:

基础复验→隔振器安装→水泵就位→配管安装→单机试运转→管道系统调试。

2.操作工艺

(1)基础复验

施工前,应对土建施工的基础进行复查验收,特别是基础尺寸、标高、轴线、预留孔洞等应符合设计要求。基础表面平整、混凝土强度达到设备安装要求。


(2)隔振器安装

水泵的隔振,经常采用减振垫或减振器。

1)水泵的橡胶隔振垫安装适用于电机功率小于110kW、工作环境温度小于42℃的卧式离心水泵。


水泵固定采用锚固式时,应根据水泵螺栓孔位置在混凝土基础中预留钢板,地脚螺栓焊在钢板中心。隔振垫与钢筋混凝土基础表面均不粘结。


水泵基座各支撑点的橡胶隔振垫应为偶数,按水泵的中轴线对应布置在基座的四周或周边,各支撑点荷载应均匀。同一水泵各支橡胶隔振垫的面积、硬度、层数应完全一致。

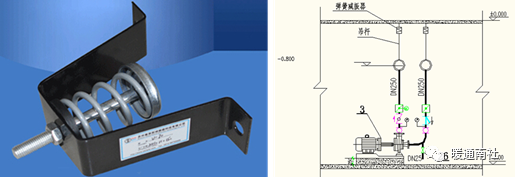

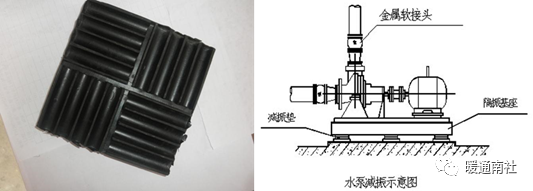

2)减振器安装

在台座下减振器部位应按设计或标准图集要求的位置放置,其旁放置大于减振器高度的垫块,然后吊装水泵安装就位,待升起后座后撤去垫块。


水泵调整找平、配管施工时,在台座减振器旁放置和减振器高度相同的垫块,待水泵调整、配管完成后将垫块撤除。


3)有隔振要求的水泵安装时,水泵进出管上采用弹性支吊架。


(3)水泵就位

1)水泵安装前,进行水泵的开箱检查。

2)水泵吊装时,吊钩、索具、钢丝绳应挂在底座或泵体和电机的吊环上,不允许挂在水泵或电机的轴、轴承座或泵的进出口法兰上。

3)水泵就位在基础上,装上地脚螺栓,用平垫铁和斜垫铁对水泵进行找平找正,并拧上地脚螺栓的螺母。

4)用水平仪和线坠在水泵进出口法兰和底座加工面上测量,对水泵进行精平工作,使整体安装的水泵纵向水平度偏差不应大于0.1/1000,横向水平度偏差不应大于0.2/1000。

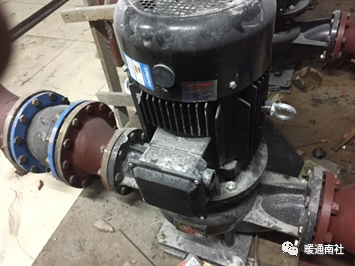

5)水泵与电机采用联轴器连接时,用百分表在联轴器的轴向和径向进行测量和调整,使联轴器两轴心允许偏差,轴向倾斜不应大于0.02%,径向位移不应大于0.05mm。


(4)配管安装

1)水泵配管安装

①与水泵进、出连接的管道应在不影响水泵运行和维修的位置设置独立的支吊点。

②管道应在试压和冲洗完毕后再与水泵接口。


③与水泵入口相连的管路上应设置过滤器。


④与水泵进、出口相连管路直径均应大于水泵的入口和出口直径。使用变径管时,变径管的长度应大于变径管两端大小管径差的5~7倍。


⑤水泵入口的直管段长度应大于水泵入口直径的3倍,管路内部不应有窝气的地方。


⑥当离心水泵的扬程大于20m,或有2台以上的水泵并联时,应该在每台水泵出口管路上设止回阀。

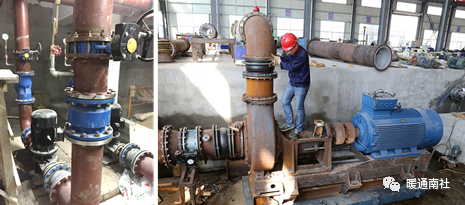

2)挠性橡胶接头安装

选用的橡胶接头工作压力要符合设计要求,橡胶软接头安装应符合下列要求:

①保证和水泵进、出口同心,在安装完成后橡胶软接头不得有形变、位移等状况。


②将泵和软接头的两法兰盘对正找平,先穿几根螺栓,将垫片插入两法兰之间,再穿余下的螺栓,把衬垫找正。

按对角顺序拧紧螺栓。找平时将水平尺放在两法兰上观察气泡是否居中,并用线坠在法兰的边缘吊线检查两法兰端面的平行。

③软接头安装完后,要测量其长度;在系统运行时,随时观察软接头的变化,其变形控制在允许范围之内。
